De uitdaging
Daelmans heeft besloten om het WMS en MES van Objective te gaan implementeren. Voordat er samen met Objective gestart kan worden met de daadwerkelijke implementatie, hebben wij Daelmans geholpen met de voorbereiding op deze implementatie. Dit is een belangrijke stap in het gehele proces en helaas wordt deze vaak overgeslagen. Wij raden onze klanten altijd aan om goed voorbereid in gesprek te treden met de leverancier van het systeem, zodat je niet in onnodige discussies terecht komt, maar juist effectief de eerste workshops kan doorlopen.
Onze aanpak
De aanpak van Greywise sluit goed aan op de vraag van Daelmans en wij hebben daarom voorgesteld om onze aanpak die reeds bij een aantal voedingsmiddelenproducenten is toegepast zo veel mogelijk te volgen.
De voorbereidingsfase bestaat uit:
- Het opstellen van de Roadmap en Scope
- Het opstellen van het (template) projectplan
- De voorbereiding van de IT/OT-infrastructuur plan.
Hieronder worden deze onderwerpen verder toegelicht.
Roadmap en Scope
Het WMS wordt niet over alle fabrieken en met alle functionaliteiten in een keer geïmplementeerd. Dat zal in fases gebeuren zoals in de Roadmap is vastgelegd. Om te bepalen welke fasering het beste bij Daelmans past is er een workshop belegd en is de fasering bepaald.
Opstellen template project plan
Elke fase in de roadmap wordt gezien als een apart project met een eigen scope en met andere betrokkenen. Voor elke fase is een apart projectplan opgesteld dat helemaal is toegesneden op die fase. Om te voorkomen dat het opstellen van het projectplan voor elke fase opnieuw veel tijd kost, is er eerst een template projectplan opgesteld. Hierin liggen alle afspraken, werkwijzen, procedures en verantwoordelijkheden vast. Voor de start van een nieuwe implementatiefase hoeven we dan alleen de fase-specifieke zaken te worden ingevuld, zoals scope, timing en namen van medewerkers die betrokken zijn. Hierbij wordt ook de system integrator betrokken om te borgen dat ook de best practices van de system integrator worden meegenomen en dat zijn zich ook committeren aan de aanpak. Deze werkwijze is grafisch weergegeven in de volgende figuur.

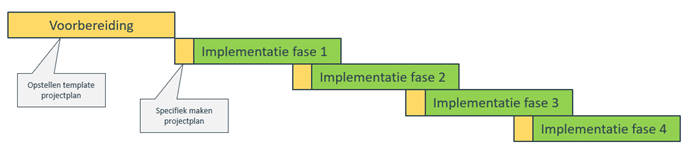

Figuur 2 – Projectvoorbereiding en Uitvoering
In de template van het projectplan zijn alle afspraken en uitgangspunten vastgesteld voor de volgende punten:
- Projectorganisatie en verantwoordelijkheden
- Besluitvorming, go/no-go momenten en criteria
- Master data
- Autorisaties
- Testen
- Change Management
- Training en opleiding
- Gebruikersdocumentatie
- Support en beheer
Voorbereiding IT/OT infrastructuur
Voordat het project start is het goed een beeld te hebben van de gewenste technische infrastructuur. Daaruit volgt ook of de huidige infrastructuur voldoet of dat ook hieraan nog aanpassingen nodig zijn. Deze kunnen tijdens de eerste fase van de implementatie worden gerealiseerd.
Bij het bepalen van de gewenste technische infrastructuur zijn o.a. de volgende vragen beantwoord:
- Is de infrastructuur robuust genoeg om productiestilstand te voorkomen en de performance van MES te garanderen?
- Is de cyber security op orde?
- Is duidelijk op welke (technische) wijze de interfaces gerealiseerd moeten worden?
- In welke delen van de fabriek gaan we draadloos werken en is daar voldoende wifi-dekking?
- Draaien we MES op centrale servers voor alle fabrieken of op servers per fabriek, of een combinatie van beide?
Aangezien de realisatie van delen van de gewenste infrastructuur ook tijd (en geld) kost is het belangrijk dit tijdig in kaart te hebben. De realisatie hoeft geen onderdeel van het project te zijn, maar kan bijvoorbeeld door de IT-afdeling gemanaged worden.
Wat is het resultaat?
- Er ligt nu een gedegen plan waarmee de implementatie gestart kan worden
- Daelmans kan goed voorbereid de gesprekken met Objective starten
- De blueprint/requirementfase met Objective zal zeer waarschijnlijk efficiënter worden doorlopen
Vervolgstap
De daadwerkelijke implementatie van het WMS en later het MES.
